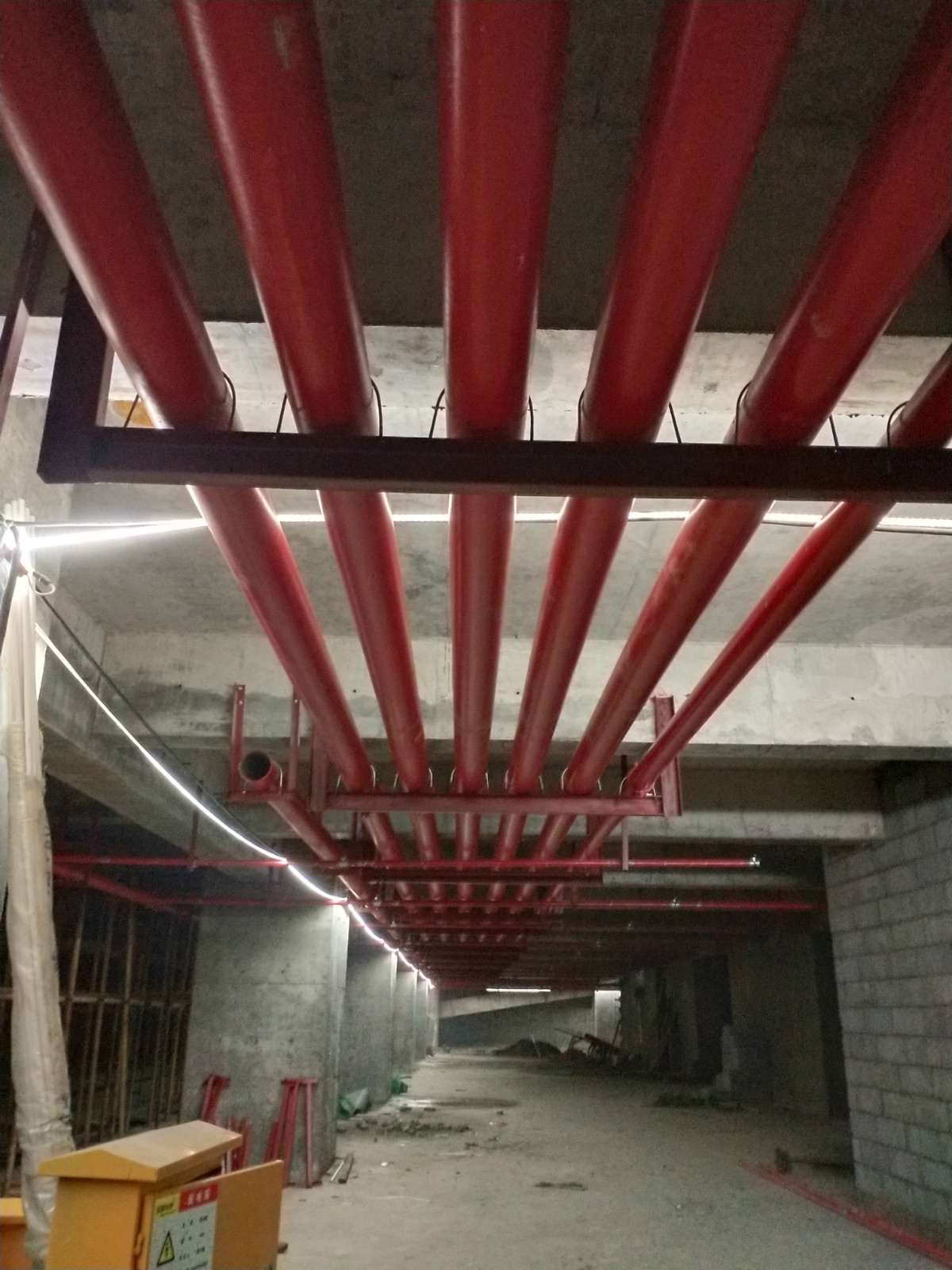

一、水系统中存在的问题
1、主备泵切换的问题。虽然水泵控制柜由控制柜厂家提供,但个别厂家由于对消防规范的不了解或订货时没有提出要求,控制柜中没有提供水泵切换功能或切换功能无法实现,而施工人员在公司调试组调试前又没有发现,造成不必要的麻烦。
2、消火栓按钮启泵问题。某工程,消火栓按钮接线采用1.5mm²,造成压降过多而不能启动水泵或启泵按钮灯不亮。
3、喷淋系统中压力开关应直接起泵。而某工程是由报警控制器联动起泵,目前消防规范是不允许这样起泵的。
4、水泵启动方式。当水泵电机超过11kW时,应采用降压启动方式,不应直接启动。
5、附设在建筑内的消防水泵房,应设直通室外的出口,通向室内的门应采用防火门。
6、雨淋系统、预作用系统的启泵问题。当雨淋阀、预作用阀采用报警探测器联锁启动时,应是该区域火灾确认或两点报警联动。压力开关应接入水泵控制柜直接启动水泵。
二、报警系统及气体系统中存在的问题
1、探头报警灯的安装方向不规范,探头报警灯的安装应面向主要出入口方向。
2、个别工地报警控制器还在使用电源插座和漏电保护器,应直接接入消防电源。
3、报警系统的接地不按规范要求安装合格的接地线。
5、启动正压风机、排烟风机的联动个别工地没有调试好。特别是防火阀、排烟口的联动、复位均不能到位。
三、气体灭火系统的调试也存在一定的问题
1、首先是施工队不能提供气体输送管的试压数据,只是口头上告知试过压了,具体是何时试压?试压人员是谁?都无法提供。所以是否试过压只能是个问号。
2、申请调试前施工操作人员对产品不作细致的了解。结果调试时出现声光报警不动作,报警点无法打印。要其整改时反而提出用备用电池时是不能打印的论点。咨询了生产厂家后才得到无其之说的结论。
3、对气体灭火的性质了解不到位。防护区的门窗只是用一般性的材料和玻璃。在施工中不能提出异议,到调试验收中才发现该问题为时已晚,特别是防护区的门应是能自动关闭的也不清楚,也就太不应该了。
四、防排烟系统中存在的问题
1、工地还不具备调试的条件,就申请调试,比如,个别风口还没有安装,风口还没封堵等。
2、工地安装的比较好,但风量调节阀没调整好,或者是风口的百叶窗没调整好,导致风量严重不均,离风机近的风口风量太大,而远端的风口风量达不到防排烟的要求。
3、工地的板式风口的动作执行机构开启、关闭不灵敏,风口开启后,脱扣钢丝或脱落或生锈导致风口不能正常关闭。
为什么消防工程验收不通过?以上就是湖南消防工程公共安全给大家详细分析的关于消防工程验收不通过的一些原因,大家都看明白了吗?消防共程验收不成功,问题可能出在了以上几个方面:水系统中存在问题、报警系统及气体系统中存在问题、气体灭火系统的调试也存在一定问题以及防排烟系统中存在的问题。从以上四个问题
角度出发就能避免消防工程验收不通过的问题了。如果你还想了解其他有关消防工程的相关知识,欢迎阅读《如何做好消防工程施工质量管理,湖南消防公司官方推荐》。
